「住友林業で家を建てたいけれど、何から始めればいいのかわからない」「そもそも自分の年収で建てられるのか不安」という方は多いのではないでしょうか。憧れのハウスメーカーだからこそ、最初の一歩が踏み出しにくいものです。
結論からお伝えすると、住友林業で家を建てるには「紹介制度の申し込み→展示場見学→敷地調査・プラン提案→契約→設計打ち合わせ→工事・引き渡し」という流れで進み、検討開始から入居まで約1年〜1年半が目安です。費用は坪単価110〜130万円(2026年7月時点)、世帯年収は600万円台からが現実的な射程になります。
この記事では、実際に住友林業でMyForest BF・2階リビングの家を建てたアンテナ主が、必要な費用・年収・土地の条件から、契約まで/契約後の流れ、期間、支払いタイミング、後悔しないための注意点まで、検討初期に知りたい情報をこの1記事で網羅的に解説します。これから住友林業での家づくりを考え始めた方は、ぜひブックマークして読み返してください。
結論|住友林業で家を建てるための5ステップ
まず全体像です。住友林業で家を建てるまでの道のりは、大きく次の5ステップに整理できます。
- 情報収集と紹介制度の申し込み(展示場に行く前に!)
- 住宅展示場の見学と敷地調査・プラン提案(申込金5万円)
- 見積もり比較と建築工事請負契約
- 設計打ち合わせと仕様確定・着工合意
- 着工〜上棟〜竣工・引き渡し

この中で最初にやるべきことは「紹介制度の申し込み」です。理由はシンプルで、住友林業の紹介制度は展示場を訪問する前(担当営業が付く前)に申し込むことが適用条件だからです。展示場に行ってから「紹介制度を使いたい」と思っても、原則として後付けはできません。
紹介制度を使うと、本体工事費の値引き・優秀な営業担当の指名・25万円相当のオプションプレゼントという3つの特典が受けられます。「とりあえず展示場に行ってみよう」と動き出す前に、まずは下記の紹介制度を確認しておきましょう。
豊富で魅力的なデザインや商品がある住友林業で建てたいけど…
「失敗したくない」
「理想的な提案をしてくれるか不安」
「少しでもお得にしたい」
という方も多いはず。
そんな方には「紹介制度」経由での問い合わせがおすすめです。
紹介制度は住友林業で家を建てた知人や友人の方から紹介を受けると、
①本体工事費のお値引き
②優秀な営業が付く
③25万円相当のオプションがもらえる
といった特典が受けられる住友林業の制度です。
- 3つの特典でお得・安心の家づくりをサポート
- 当ブログ経由からのお問い合わせでも適用可能
- 契約の義務はありません
「紹介を受けたい」「制度の詳細を知りたい」場合は下記ボタンよりご確認ください。
アンテナ主もこの紹介制度を活用して住友林業で家を建てた一人です。我が家ではこの制度で他のお値引きとは別に約3%のお値引きをしていただくことができました!
また、アンテナ主の理想とする家づくりとマッチした営業担当Hさん、設計士Iさんにご担当いただけた事で楽しく進める事ができました!
-3-1024x567.png)
※ 紹介制度は住友林業の展示場訪問前(資料請求前)に申し込むことが条件です。展示場訪問後の後付け申請は原則できないため、早めの利用がおすすめです。
はじめに押さえたい住友林業の基礎知識
流れの詳細に入る前に、住友林業というハウスメーカーの基本を3点だけ押さえておきましょう。展示場で営業担当の説明を聞くときの理解度が大きく変わります。
BF(ビッグフレーム)構法|木造でも大開口・大空間
住友林業の主力は、一般的な柱の約5倍の幅を持つ「ビッグコラム」を使ったBF(ビッグフレーム)構法です。木造でありながら鉄骨造のような大開口・大空間を実現でき、耐震性も高いのが特徴です。壁や柱の制約が少ないため、間取りの自由度は業界トップクラス。アンテナ主の家も、このBF構法だからこそ実現できた大きな窓のある2階リビングです。
商品ラインナップ|主力はMyForest BF
現在の主力商品は自由設計のMyForest BF(坪単価110〜130万円)で、アンテナ主が建てたのもこの商品です。このほか、規格型でコストを抑えたForest Selection、平屋専用のGRAND LIFEなどがあり、予算やライフスタイルに応じて選べます。各商品の特徴と価格帯は商品ラインナップの解説記事で比較しています。
保証・アフターサポート|最長60年
引き渡し後は初期保証30年・最長60年の保証制度と、定期点検のサポート体制が用意されています。注文住宅は建てて終わりではなく、住み始めてからの付き合いが長いもの。保証内容と点検スケジュールは契約前に営業担当へ確認しておくと安心です。
住友林業で家を建てるのに必要なもの|費用・年収・土地
「自分に住友林業の家が建てられるのか」を判断するために、まずは必要な費用・年収・土地の3つを確認しておきましょう。
費用の目安|坪単価は110〜130万円(2026年7月時点)
住友林業の坪単価は、2026年7月時点で110〜130万円が現行の基準です(アンテナ主が住友林業の担当者に直接確認した数値です)。物価高や原材料費の高騰を背景に年々上昇しており、都市部や寒冷地仕様では130万円に近づく傾向があります。
坪数別の本体価格と総額の目安は以下の通りです。総額には諸費用・付帯工事・外構などが含まれ、本体価格の2〜3割増しになるのが一般的です。
| 延床面積 | 本体価格の目安 | 総額の目安(諸費用込み) |
|---|---|---|
| 25坪 | 約2,750〜3,250万円 | 約3,400〜4,000万円 |
| 30坪 | 約3,300〜3,900万円 | 約4,100〜4,800万円 |
| 35坪 | 約3,850〜4,550万円 | 約4,800〜5,600万円 |
| 40坪 | 約4,400〜5,200万円 | 約5,500〜6,400万円 |
🔗関連記事:【2026年版】住友林業に必要な年収はいくら?世帯年収別シミュレーションと無理なく建てる資金計画を施主が解説
費用を抑えるコツもあります。代表的なのは「延床面積を絞って総2階に近いシンプルな形状にする」「こだわる部屋とコストを抑える部屋のメリハリをつける」「紹介制度と値引き交渉を組み合わせる」の3つです。住友林業は坪単価が高い分、面積のコントロールが総額に効きやすいメーカーです。
標準的な30坪の家でも、土地代を除いて総額4,000万円台は見込んでおく必要があります。坪単価の内訳や商品ごとの違いは、住友林業の坪単価解説記事と商品ラインナップ解説記事で詳しくまとめています。また、この価格帯には無垢床や木質感あふれる内装など充実した標準仕様が含まれています。詳しくは標準仕様の解説記事をご覧ください。
年収の目安|世帯年収600万円台からが現実的な射程
「住友林業は年収いくらから建てられるのか」という質問に対しては、世帯年収600万円台からが現実的な射程というのがアンテナ主の考えです。
例えば30坪・総額4,500万円のケースで頭金500万円・借入4,000万円・金利1.5%・35年返済とすると、月々の返済額は約12.2万円。返済負担率25%で逆算すると必要世帯年収は約590万円です。土地から購入する場合は土地代が上乗せされるため、エリアによっては世帯年収700〜800万円以上が目安になります。
世帯年収別の借入可能額の目安(返済負担率25%・35年返済・金利1.5%)は以下の通りです。
| 世帯年収 | 月々返済額の上限目安 | 借入可能額の目安 |
|---|---|---|
| 500万円 | 約10.4万円 | 約3,400万円 |
| 600万円 | 約12.5万円 | 約4,080万円 |
| 700万円 | 約14.6万円 | 約4,760万円 |
| 800万円 | 約16.7万円 | 約5,450万円 |
ただし、これはあくまで目安です。頭金の額・土地の有無・共働きかどうかで大きく変わるため、「年収○○万円だから無理」と決めつける前に、自分の条件でシミュレーションしてみることをおすすめします。また、共働き前提のペアローンを組む場合は、産休・育休などで世帯年収が一時的に下がる期間も織り込んで、負担率20%程度に抑えておくとより安全です。
自己資金(頭金)の目安|総額の1〜2割+現金払いの費用
頭金は総額の1〜2割用意できると返済計画に余裕が生まれますが、必須ではありません。フルローンで建てる施主も実際にいます。ただし注意したいのは、住宅ローンとは別に現金で支払う費用があることです。敷地調査の申込金5万円、契約時の契約金約100万円のほか、登記費用・火災保険・引っ越し代・家具家電などは基本的に現金払いです。最低でも150〜300万円程度の手元資金は確保しておくのが現実的です。
土地|持っていなくても相談できる
土地については「すでに持っている」「実家の土地に建てる」「これから探す」の3パターンがあります。すでに土地がある場合は建物予算に集中できるため、世帯年収の条件も緩やかになります。実家の土地に建てる場合は、名義や分筆、建て替えの場合は解体費用の確認が必要です。
「土地を持っていないから、まだハウスメーカーに相談するのは早い」と考える方が多いのですが、これは誤解です。住友林業は土地探しからのサポートに対応しており、グループの不動産ネットワークや地元不動産会社との連携で土地情報を紹介してもらえます。
むしろ、建物のプロと一緒に土地を探すことで「この土地だと希望の間取りが入らない」「地盤改良費が高くつきそう」といった判断を購入前にできるのが大きなメリットです。土地探しの進め方は住友林業の土地探し解説記事で詳しく解説しています。
🏠 建築総額シミュレーションで費用感を把握しましょう
住友林業での家づくりを検討する際は、事前に建築総額のシミュレーションを行い、年収や坪数に応じた費用目安を把握しておくことが大切です。
当ブログでは、年収・坪数・地域を選択するだけで簡単に建築総額の目安がわかる建築総額シミュレーションツールを用意しています。
※ 例えば住友林業で延床面積35坪の場合、建物本体価格は約3,850〜4,550万円、諸費用込みの総額は約4,800〜5,600万円が目安です。
契約までの流れ|6ステップを時系列で解説
ここからは、実際に住友林業と契約するまでの流れを時系列で解説します。展示場の初回訪問から契約までは約1〜3ヶ月が目安です。
STEP1|情報収集(予算と要望の整理)
最初にやるべきは、家づくりの軸を決めることです。具体的には「総予算の上限」「入居したい時期」「絶対に譲れない条件(エリア・広さ・性能など)」の3つを家族で話し合っておきましょう。
アンテナ主の経験上、この段階で予算の上限を先に決めておくことが最も重要です。住友林業の打ち合わせは魅力的な提案が続くため、上限が曖昧なままだと予算はほぼ確実に膨らみます。あわせてInstagramやPinterestで理想のイメージ写真を集めておくと、後の打ち合わせが格段にスムーズになります。
また、この段階で住宅ローンの事前審査(仮審査)に目星をつけておくのもおすすめです。借入可能額がわかると予算の上限が具体的になり、営業担当との話も現実的な数字で進められます。金融機関の比較は時間がかかるので、展示場通いと並行して早めに動いておくと後がラクです。
STEP2|紹介制度の申し込み(展示場訪問前が条件)
展示場に行く前に、必ず紹介制度の申し込みを済ませておきましょう。前述の通り、紹介制度は担当営業が付く前の申し込みが条件で、展示場を訪問した後や資料請求した後では原則適用されません。
申し込み自体は無料で、契約の義務も一切ありません。「使えるかわからないけど、とりあえず申し込んでおく」で損をすることはないので、住友林業が候補に入っているなら最初に済ませておくのが鉄則です。詳細は紹介制度の解説記事をご覧ください。
STEP3|住宅展示場の見学(1〜3回)
紹介制度の申し込みが済んだら、住宅展示場でモデルハウスを見学します。住友林業のBF(ビッグフレーム)構法による大開口・大空間や、無垢材をふんだんに使った木質感は、写真では伝わらない部分が多いので必ず実物を体感してください。
見学前の準備として、「総予算」「希望エリア」「入居希望時期」「家族構成と必要な部屋数」をメモにまとめて持参すると、初回から具体的な話ができて時間を有効に使えます。逆に何も準備せずに行くと、アンケート記入と一般的な説明だけで初回が終わってしまいがちです。
見学の際は「標準仕様とオプションの区別」を営業担当に確認するのがポイントです。モデルハウスはオプション満載で建てられているため、そのまま自分の家のイメージにすると予算が大きくズレます。アンテナ主は複数の展示場を回り、2階リビングの実例を見られたことが後のプラン決定の決め手になりました。
STEP4|敷地調査・プラン提案の申し込み(申込金5万円)
住友林業で本格的な検討に進む場合、申込金5万円を支払って敷地調査とプラン提案を依頼します。土地の日照・地盤・法規制などを調査した上で、設計士が間取りプランと概算見積もりを作成してくれます。
「契約前にお金がかかるの?」と驚くかもしれませんが、これは住友林業の特徴で、契約前から設計士が付いて具体的なプランを詰められるというメリットの裏返しです。5万円は契約すれば建築費用に充当されます。調査自体は約2週間、プラン提案・修正は2〜4回程度が目安です。
STEP5|見積もり取得と他社比較(相見積もり)
プラン提案と同時に概算見積もりが提示されます。この段階で必ずやってほしいのが他社との相見積もりです。同じ要望を他のハウスメーカー1〜2社にも伝えてプランと見積もりをもらうことで、住友林業の提案が適正価格かどうかを判断できますし、値引き交渉の材料にもなります。
値引き交渉は契約前が最も効果的です。契約後は競争原理が働かないため、大きな値引きはほぼ期待できません。交渉のコツやタイミングは住友林業の値引き解説記事で詳しくまとめています。
STEP6|建築工事請負契約(契約金 約100万円)
プランと見積もりに納得したら、建築工事請負契約を結びます。このとき契約金として100万円程度が必要です。契約金は建築費用の一部に充当されます。
注意したいのは、契約時点の見積もりは「概算」だということです。契約後の打ち合わせで仕様を決め込むにつれて金額は動きます(体感としては上がる方向がほとんどです)。契約時の金額を予算上限ギリギリに設定しないことが、後悔しない家づくりの大前提です。
契約前の最終チェックポイントは次の4つです。
- 見積もりに外構・照明・カーテン・諸費用まで含まれているか(含まれない項目を確認)
- 値引き交渉と紹介制度の適用が契約書に反映されているか
- 着工・引き渡しのスケジュールが希望の入居時期と合っているか
- 契約後に金額が変動しうる項目(地盤改良費など)を営業担当に説明してもらったか
契約後の流れ|設計打ち合わせから引き渡しまで
契約はゴールではなくスタートです。契約後は設計打ち合わせが本格化し、仕様確定→着工合意→着工→上棟→竣工→引き渡しと進みます。契約から引き渡しまでは約8〜14ヶ月が標準的です。
設計打ち合わせ(約4〜8ヶ月・合計10〜18回程度)
家づくりの中で最も重要かつ時間がかかるのがこのフェーズです。住友林業の設計打ち合わせは合計10〜18回程度が一般的で、内訳は間取り4〜6回、設備・仕様3〜5回、インテリアコーディネート2〜3回、外構2〜3回が目安です。頻度は2〜3週間に1回、1回あたり2〜4時間程度です。
フェーズごとの中身も簡単に紹介します。間取りフェーズでは部屋数・動線・収納・窓の位置など暮らしの土台を決め、設備・仕様フェーズではキッチン・バス・床材・外壁などをショールーム見学も交えて選定します。インテリアコーディネート(IC)では照明・カーテン・造作家具を、外構フェーズでは駐車場・アプローチ・植栽などを決めていきます。外構費用は本体工事費の10〜15%が目安です。
打ち合わせは営業担当・設計士・インテリアコーディネーターのチーム体制で進みます。アンテナ主の場合は間取りの確定に最も時間がかかり、2階リビングにするかどうか、開放感と空調効率のバランスなどでかなり悩みました。間取りは着工後に変更できないため、ここに一番時間をかけるべきです。打ち合わせの詳しい進め方と回数は住友林業の打ち合わせ回数と流れの解説記事で実録ベースで公開しています。
仕様確定・着工合意(以降の変更は原則不可)
すべての設計内容が固まったら、最終的な図面と見積もりを確認して着工合意書にサインします。着工合意後の設計変更は原則できません。「窓の位置はこれでいいか」「コンセントの数は足りるか」など、図面と仕様書は隅々までチェックしましょう。
アンテナ主は着工合意前の最終確認に丸2日かけて、全図面を1枚ずつ見直しました。このタイミングで数ヶ所の修正に気づけたので、面倒でも「全部見る」ことを強くおすすめします。
着工〜上棟(工事期間 約4〜6ヶ月)
着工合意が完了すると、いよいよ建築工事が始まります。着工前には土地の神様に工事の安全を祈願する地鎮祭を行うのが一般的です(実施は任意で、行わない施主もいます)。基礎工事の後、BF構法の構造躯体が組み上がる上棟を迎えると、家の形が一気に見えてきて感動する瞬間です。上棟式を行う場合は、日程調整や差し入れの準備などを営業担当と相談しておきましょう。
工事期間中も現場確認や上棟式などで2〜3回程度は現場に足を運ぶことになります。アンテナ主は必要なタイミング以外にも可能な限り現場を訪れ、作業してくださっている職人さんに冷たいお茶やアイスを差し入れしていました。現場との良い関係づくりは、仕上がりの安心感にもつながると感じています。
竣工・施主検査・引き渡し
内装・外構工事が完了したら、引き渡し前に施主検査を行います。壁紙の傷や建具の動作、設備の不具合などを自分の目で確認し、気になる箇所はすべて指摘して補修してもらいましょう。遠慮は不要です。
問題がなければ鍵の引き渡しを受けて、いよいよ新生活のスタートです。引き渡し時には住宅ローンの実行と最終金の精算もあわせて行われます。なお、引き渡し前後は登記手続き・火災保険の加入・引っ越し業者の手配・カーテンや家具家電の購入など、やることが集中します。引き渡し予定日が見えてきたら、1〜2ヶ月前から入居準備のToDoリストを作って計画的に進めるのがおすすめです。

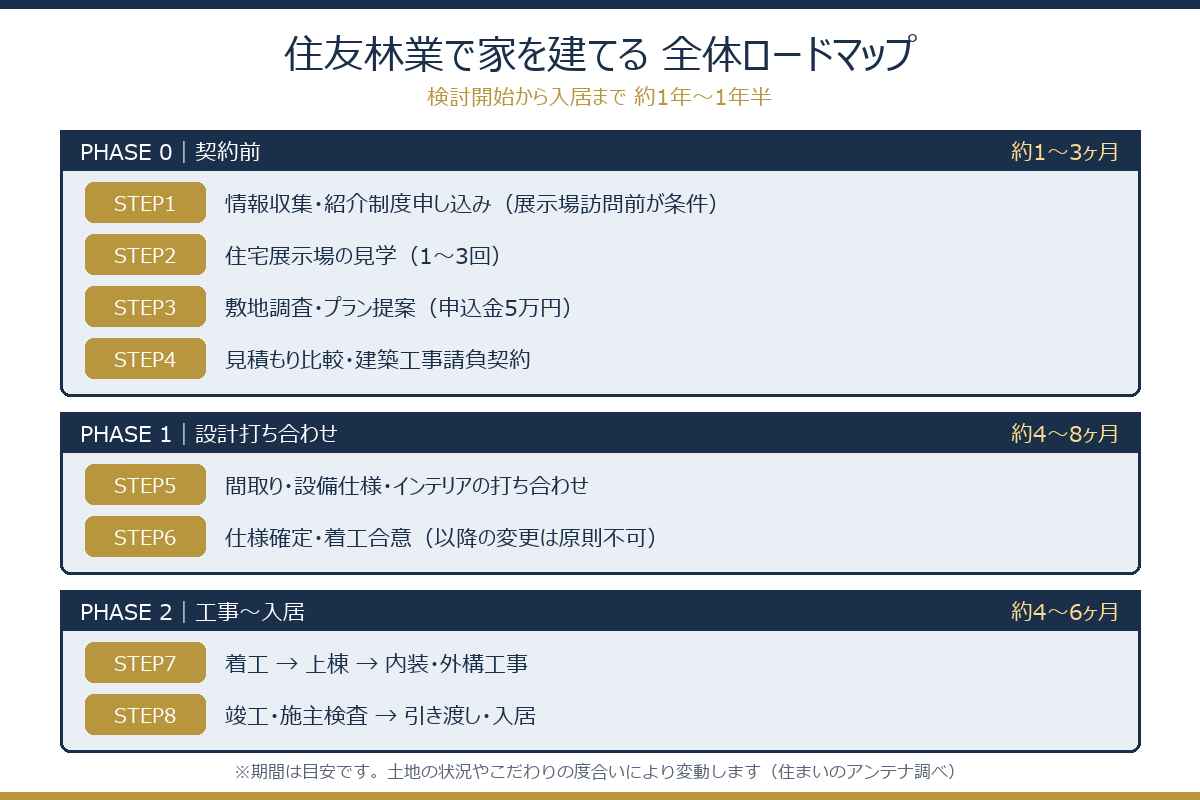

全体の期間目安|検討開始から入居まで約1年〜1年半
ここまでの流れをフェーズ別の期間でまとめると、以下のようになります。
| フェーズ | 期間の目安 | 主な内容 |
|---|---|---|
| 契約前 | 約1〜3ヶ月 | 情報収集・紹介制度・展示場・敷地調査・見積もり |
| 設計打ち合わせ | 約4〜8ヶ月 | 間取り・設備仕様・インテリア・外構・着工合意 |
| 工事 | 約4〜6ヶ月 | 着工・上棟・内装外構工事・施主検査 |
| 合計 | 約9〜17ヶ月 | 検討開始から入居まで |
なお、土地探しから始める場合はこの期間に土地探しの時間が上乗せされます。希望エリアや予算条件によっては土地探しだけで半年〜1年かかるケースもあるため、土地なしの方はさらに余裕を持ったスケジュールを組んでおきましょう。賃貸にお住まいの方は、更新時期と入居時期の兼ね合いも忘れずに確認しておくと無駄な出費を防げます。
ざっくり言えば「検討開始から入居まで約1年〜1年半」が住友林業の標準的なスケジュール感です。契約から引き渡しまでに限れば約8〜14ヶ月、打ち合わせがスムーズに進んだ場合の最短で約6〜8ヶ月程度です。
アンテナ主の場合、打ち合わせ回数は契約前も含めて約21回、契約から引き渡しまでの期間は約13ヶ月でした。間取りの確定にじっくり時間をかけたためやや長めでしたが、その分入居後の後悔はほとんどありません。「早く住みたい」気持ちをぐっとこらえて、納得いくまで打ち合わせることをおすすめします。
期間が延びやすい要因もあらかじめ知っておきましょう。代表的なのは「土地探しが難航する」「間取りの決定に迷いが出る」「着工合意直前に仕様変更が発生する」の3つです。逆にスムーズに進めるコツは、事前にPinterestなどで理想のイメージを共有できる状態にしておくこと、打ち合わせごとに宿題(決めるべきこと)を持ち帰って家族会議で結論を出しておくこと、そして優先順位リストで迷いの時間を減らすことです。
逆算すると、「来年の春に入居したい」なら遅くとも1年半前、つまり今年のうちに情報収集と紹介制度の申し込みを始める必要がある計算です。子どもの入学タイミングなど入居期限がある方は、早めに動き出しましょう。

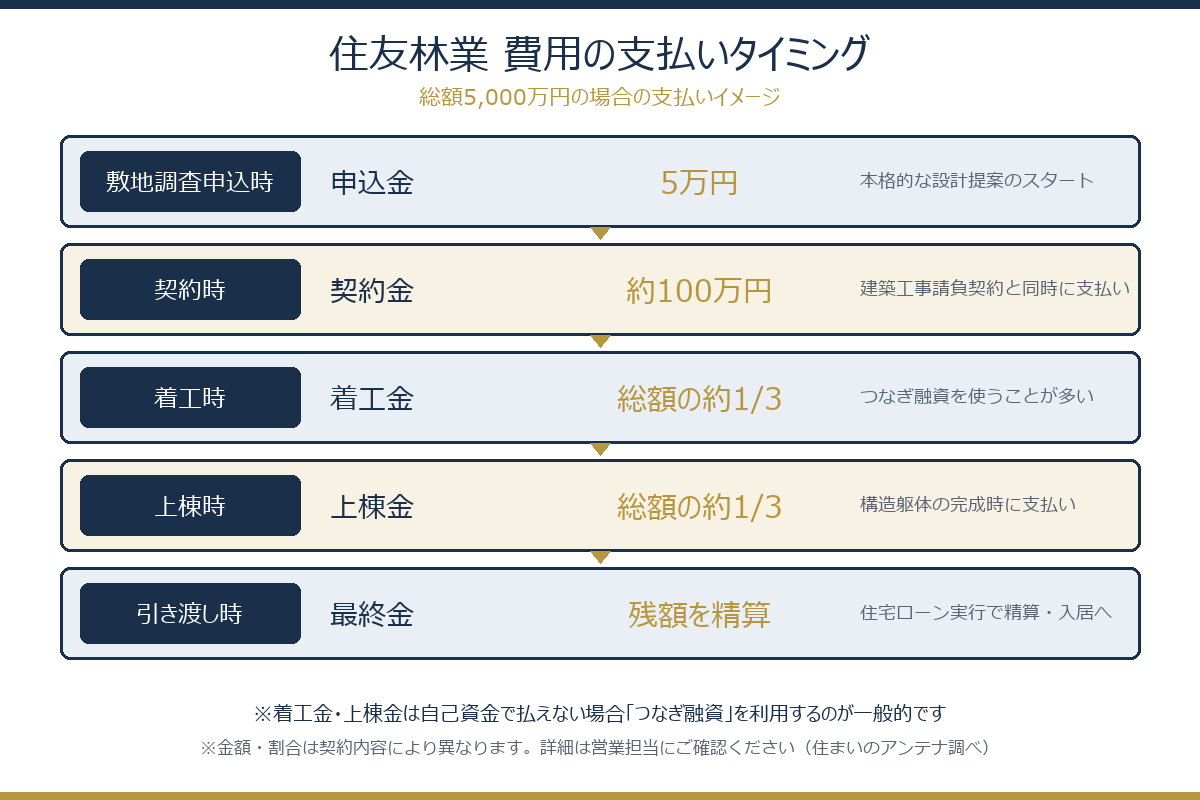

費用の支払いタイミング|申込金から最終金まで
注文住宅は建売住宅と違い、費用を複数回に分けて支払うのが大きな特徴です。住友林業の場合、支払いのタイミングは大きく5回あります。

| 支払い | タイミング | 金額の目安 |
|---|---|---|
| 申込金 | 敷地調査の申し込み時 | 5万円 |
| 契約金 | 建築工事請負契約時 | 約100万円 |
| 着工金 | 着工時 | 総額の約3分の1 |
| 上棟金 | 上棟時 | 総額の約3分の1 |
| 最終金 | 引き渡し時 | 残額を精算 |
ここで重要なのが「つなぎ融資」の存在です。住宅ローンは建物の引き渡し時にまとめて実行されるのが一般的なため、着工金や上棟金の支払いタイミングにはまだローンのお金が手元にありません。自己資金で払えない分は、引き渡しまでの間だけ借りる「つなぎ融資」でカバーするのが一般的です。
例えば総額5,000万円の場合、着工金・上棟金として各1,600万円前後を引き渡し前に支払うイメージです。これだけの金額を自己資金で用意できる家庭は多くないため、つなぎ融資や住宅ローンの分割実行を使うのが一般的な資金計画になります。
つなぎ融資には金利と手数料がかかるため、住宅ローンを選ぶ際は「つなぎ融資に対応しているか」「分割実行ができるか」も含めて比較するのがポイントです。なお、金額の割合や支払い条件は契約内容によって異なるため、正確な資金計画は契約前に営業担当へ必ず確認してください。
🏠 住宅ローンシミュレーションで月々の返済額を確認しましょう
住友林業での家づくりを検討する際は、事前に住宅ローンのシミュレーションを行い、月々の返済額や総返済額を把握しておくことが大切です。
当ブログでは、借入額・金利・返済期間を入力するだけで簡単に月々の返済額や総返済額がわかる住宅ローンシミュレーションツールを用意しています。
※ 例えば住友林業の35坪・総額5,200万円の場合、頭金500万円・借入額4,700万円・金利1.5%・35年返済で計算すると、月々の返済額は約14.4万円が目安です。
後悔しないための注意点5つ|アンテナ主の実体験より
ここからは、実際に住友林業で家を建てたアンテナ主が「これは本当にやってよかった」「ここは危なかった」と感じたポイントを5つに絞ってお伝えします。
① 紹介制度は必ず展示場訪問前に申し込む
繰り返しになりますが、これが最重要です。紹介制度は展示場訪問後の後付けができないため、「知らずに展示場へ行ってしまった」だけで値引きと特典の権利を失います。アンテナ主は事前に制度を知っていたおかげで、他の値引きとは別に約3%の値引きを受けられました。金額にすると決して小さくない差です。
② 契約前に必ず相見積もりを取る
住友林業1社だけで話を進めると、提示された金額が高いのか安いのか判断できません。同条件で他社の見積もりを取っておくことで、価格の妥当性がわかり、交渉のカードにもなります。比較したうえで住友林業を選べば、契約後に「他も見ておけばよかった」と迷いが残ることもありません。
③ 仕様の優先順位を家族で決めておく
打ち合わせでは魅力的なオプションが次々に提案されます。全部採用すれば当然予算オーバーになるので、「絶対に譲れないもの」「できれば欲しいもの」「なくてもいいもの」の3段階で優先順位リストを作っておきましょう。アンテナ主は2階リビングの開放感を最優先に据え、他の仕様はメリハリをつけて取捨選択したことで、満足度と予算のバランスが取れました。
④ 予算には10〜15%のバッファを持たせる
契約時の見積もりから、打ち合わせを経て金額は上がるのが通常です。地盤改良費や外構の追加、照明・カーテン・家具家電など、後から乗ってくる費用も少なくありません。契約時点で予算上限まで使い切らず、総額の10〜15%程度の余裕を残しておくと、打ち合わせ中に「お金が理由で泣く泣く諦める」場面を減らせます。
⑤ 議事録と写真で記録を残し、着工合意前に全図面を確認する
打ち合わせの回数が増えると「言った・言わない」のズレが起きがちです。住友林業側も議事録を作成してくれますが、施主側でも決定事項をメモアプリなどに記録しておくと安心です。そして着工合意前には、全図面・全仕様書を1枚ずつ最終確認すること。着工合意後の変更は原則できないため、ここが最後の砦です。
番外編として、担当者との相性も家づくりの満足度を大きく左右します。営業担当・設計士とは1年以上の長い付き合いになるため、「話が噛み合う」「提案の引き出しが多い」と感じられる担当者に出会えるかは重要です。紹介制度には優秀な担当者を付けてもらいやすくなるという特典もあるため、この点でも展示場に飛び込みで行くより有利だとアンテナ主は実感しています。
住友林業が向いている人・向いていない人
最後に、実際に建てたアンテナ主の視点で「住友林業が向いている人・向いていない人」を整理します。
向いている人
- 木の質感や自然素材の内装が好きな人:無垢床や木質感あふれる空間は住友林業の真骨頂です
- 設計の自由度を重視する人:BF構法による大開口・大空間で、間取りの自由度は業界トップクラスです
- 提案力のある設計士とじっくり家づくりしたい人:契約前から設計士が付く体制は大きな魅力です
- 長期のアフターサポートを重視する人:最長60年の保証制度が用意されています
向いていない人
- 建物にかけられる予算が3,000万円台前半までの人:規格型商品もありますが、自由設計の魅力を活かしにくくなります
- とにかく早く入居したい人:じっくり打ち合わせる分、工期の短いローコストメーカーや建売より時間がかかります
- 設備のグレードだけを重視する人:住友林業の価値は構造と設計提案にあるため、設備最優先なら他の選択肢もあります
予算面で迷っている方は、まず坪単価の解説記事で費用感を確かめた上で、紹介制度経由で相談してみるのが失敗の少ない進め方です。
アンテナ主自身、契約前は「予算的に背伸びしすぎではないか」と何度も悩みました。それでも実際に住んでみると、無垢床の肌触りや2階リビングから見える空、細部まで詰め切った間取りの暮らしやすさに、毎日「この家にしてよかった」と感じています。予算と価値観が合うなら、住友林業は自信を持っておすすめできるハウスメーカーです。
よくある質問(FAQ)
可能です。フルローン(頭金なし)で建てている施主も実際にいます。ただし借入額が増える分、月々の返済額と総返済額は大きくなるため、返済負担率が25%以内に収まるかを必ず確認しましょう。また、契約金や申込金など契約前後に現金で支払う費用は発生するため、ある程度の手元資金は用意しておくのが現実的です。
相談できます。住友林業は土地探しからのサポートに対応しており、建物のプロの視点で土地の良し悪しを判断してもらえるのがメリットです。土地にお金をかけすぎて建物予算が足りなくなるのが典型的な失敗パターンなので、土地と建物をセットで予算配分するためにも、土地なしの段階から相談する価値は大きいです。
約1年〜1年半が目安です。内訳は契約前が約1〜3ヶ月、設計打ち合わせが約4〜8ヶ月、工事が約4〜6ヶ月です。契約から引き渡しまでの最短は約6〜8ヶ月程度ですが、こだわりが多いと1年以上かかるケースもあります。入居希望時期が決まっている場合は、1年半前から動き出すと安心です。
あります。紹介制度による値引きのほか、決算期のキャンペーンや相見積もりを使った交渉での値引きも期待できます。ポイントは交渉は契約前に行うことと、紹介制度は展示場訪問前に申し込むことの2つです。契約後は競争原理が働かなくなるため、大きな値引きはほぼ期待できません。アンテナ主は紹介制度で他の値引きとは別に約3%の値引きを受けられました。値引きの相場や交渉の具体的な進め方は、当ブログの値引き解説記事で詳しくまとめています。
原則として、担当営業が付いた後の後付け申請はできません。ただし、アンケートに記入していない場合や担当が正式に付いていない場合など、状況によっては適用できる可能性が残っているケースもあります。諦める前に一度、紹介制度の窓口から状況を伝えて確認してみることをおすすめします。
まとめ|住友林業で建てる第一歩は「展示場より先に紹介制度」
住友林業で家を建てるための流れと必要な条件について解説しました。最後に要点をまとめます。
- 費用の目安:坪単価110〜130万円(2026年7月時点)。30坪なら諸費用込みで総額4,100〜4,800万円程度
- 年収の目安:世帯年収600万円台からが現実的な射程(土地から購入なら700〜800万円以上)
- 流れ:紹介制度→展示場→敷地調査(5万円)→契約→設計打ち合わせ→着工合意→着工→上棟→引き渡し
- 期間:検討開始から入居まで約1年〜1年半。契約から引き渡しまでは約8〜14ヶ月
- 支払い:申込金5万円→契約金約100万円→着工金・上棟金(各約1/3)→最終金。つなぎ融資の検討も忘れずに
「何から始めればいいかわからない」という方は、今日からできる次の3つのアクションから始めてみてください。①家族で総予算の上限と入居希望時期を話し合う、②紹介制度を申し込む(無料・契約義務なし)、③建築総額シミュレーションで自分の年収・希望坪数での費用感を確かめる。この3つが済めば、展示場での商談が「なんとなくの見学」から「具体的な家づくりの相談」に変わります。
そして何より、最初の一歩は展示場ではなく紹介制度の申し込みです。申し込みは無料・契約義務なしで、展示場訪問前という条件だけがシビアです。住友林業が少しでも候補に入っているなら、まず紹介制度を押さえてから家づくりをスタートさせてください。当ブログでは坪単価・打ち合わせ・土地探し・値引きなど、住友林業の家づくりの各ステップを施主目線で詳しく解説しています。この記事をハブにして、気になるテーマの記事もあわせてチェックしながら、後悔のない家づくりを進めてください。
